Монорельсовый путь с кареткой — нагрузочные испытания лабораторией ИЛ-1209
ФНП ПС · РД 10-525-03 · ГОСТ EN 795-2019 · ИЛ-1209

Испытание монорельсов
и монорельсовых путей

Статика 125% с выдержкой 10 минут, динамика 110% по ФНП ПС и РД 10-525-03, анкерные линии — тип D по ГОСТ EN 795-2019. Протокол испытательной лаборатории ИЛ-1209 принимают Ростехнадзор, ГИТ, МЧС и технадзор заказчика. Все 4 типа: цеховые пути с талями, анкерные линии промальпа, монорельсы фасадных люлек, медицинские потолочные подъёмники.

Типы монорельсов ↓
2–4 часа монорельс до 50 м
5 раб. дней выдача протокола
125 / 110% статика / динамика
с 2013 опыт 13 лет
Аттестат RU.АСК.ИЛ.1209 (СДС АСК) Объекты по всей России с 2013 года Принимает Ростехнадзор и ГИТ
04 типа монорельсов

4 типа монорельсов — и для каждого своя методика

У каждого типа — свой норматив, своя испытательная нагрузка и свои слабые места. Мы испытываем все четыре и знаем, где у каждого что отказывает первым.

01

Цеховой монорельс с талью

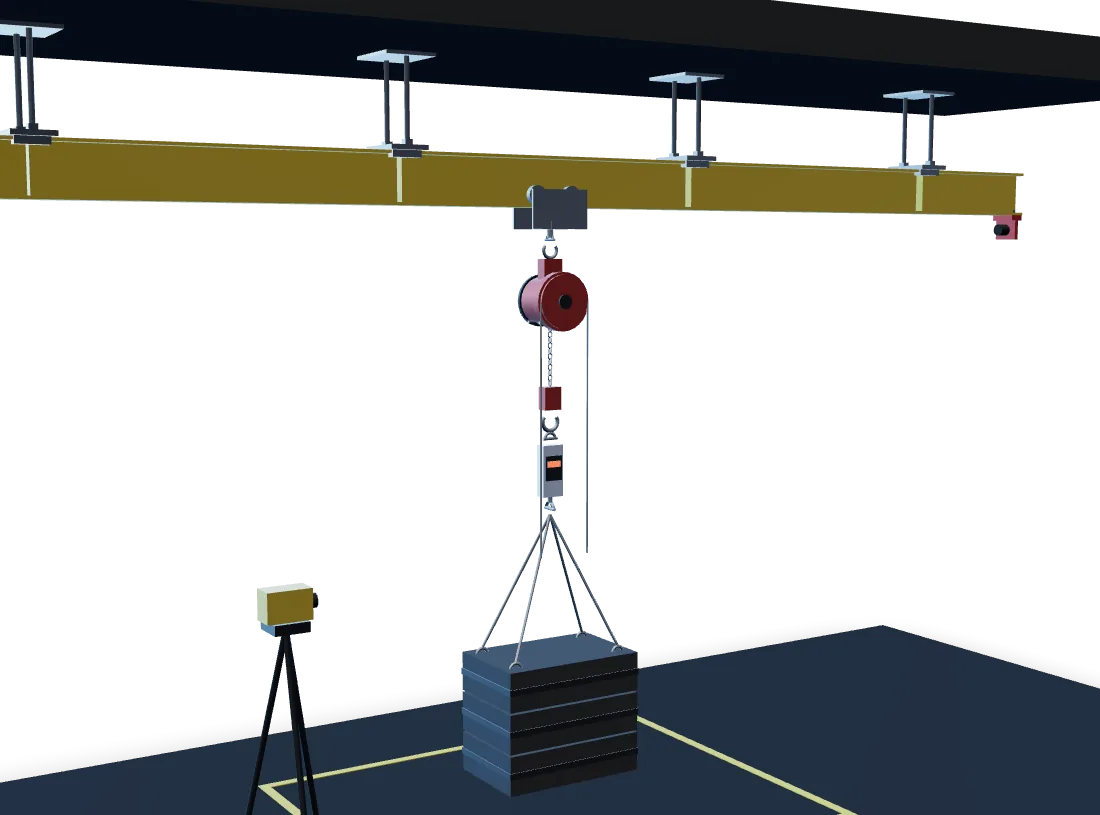

Производства, склады, мастерские, паркинги — ручные и электрические тали.

Двутавровая балка (10–36М) на кронштейнах или подвесах к перекрытию, по нижней полке движется каретка ручной или электрической тали. Подъёмное сооружение по ФЗ-116: без актуального протокола эксплуатация запрещена. Под нагрузкой выявляются ослабшие болты кронштейнов и износ ездовой полки — две самые частые причины отказа.

Где встречается Цеха, насосные, котельные, автосервисы, склады, технические этажи БЦ.
Нормативы ФЗ-116, ФНП ПС (пр. № 461), РД 10-525-03

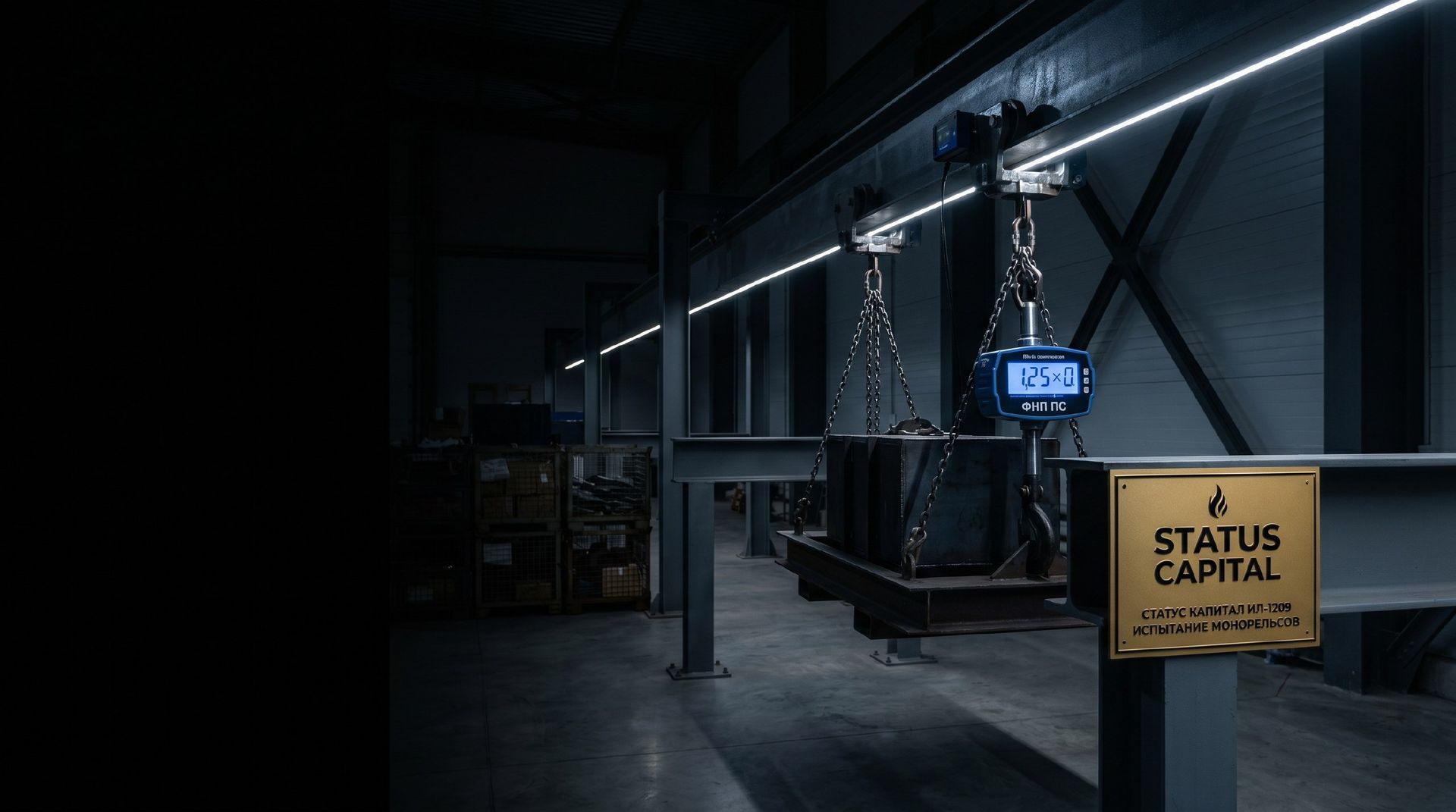

Испытательная нагрузка Статика 125% (10 мин) + динамика 110% от грузоподъёмности
Параметры Пролёты 2–6 м, грузоподъёмность 0,25–10 т
⚠ Точки износа: Болты кронштейновИзнос ездовой полкиКонцевые упоры
02

Анкерный монорельс (жёсткая анкерная линия)

Страховка промышленных альпинистов на кровлях и фасадах.

Жёсткая направляющая (тип D по ГОСТ EN 795-2019), по которой движется каретка с закреплённой страховочной системой альпиниста. Сертификационная прочность типа D — 12 кН; смонтированные точки крепления проверяются тяговой нагрузкой по документации изготовителя с ежегодным освидетельствованием компетентным лицом. Критичные зоны: коррозия закладных в парапете и заедание каретки на стыках секций.

Где встречается Кровли БЦ и ЖК, фасады с регулярной мойкой остекления, атриумы ТРЦ.
Нормативы ГОСТ EN 795-2019 (тип D), ПОТ 782н, ГОСТ Р ЕН 365-2010
Испытательная нагрузка Тяговая проверка точек по методике изготовителя (как правило, 5 кН)
Параметры Кровли и фасады любой высоты, длина пути 10–200 м
⚠ Точки износа: Коррозия закладныхСтыки секцийХод каретки
03

Монорельс фасадной люльки (СОФ/BMU)

Системы обслуживания фасадов: люльки, платформы, консольные пути.

Подвесной путь на парапете или консолях, несущий строительную люльку или платформу системы обслуживания фасада. Статические испытания люльки с подвесным путём — 150% от грузоподъёмности по ГОСТ 27372-87 (п. 2.3.2), с проверкой противовесов, консолей и креплений к парапету. После монтажа — приёмочные испытания, далее периодические освидетельствования.

Где встречается Высотные ЖК и БЦ с остеклённым фасадом, гостиницы, башни делового центра.
Нормативы ГОСТ 27372-87 (люльки), ФНП ПС (пр. № 461)
Испытательная нагрузка Статика 150% (ГОСТ 27372-87) + динамика 110%; фасадные подъёмники по ФНП — до 200%
Параметры Высотные здания от 9 этажей, консоли и парапетные пути
⚠ Точки износа: Консоли и противовесыКрепления к парапетуКанатные блоки
04

Медицинский потолочный подъёмник

Стационары, реабилитационные центры, паллиативные отделения.

Потолочный рельсовый путь с тележкой и подвесом для перемещения пациентов. Нагрузка небольшая (номинал обычно 150–300 кг), но цена отказа — здоровье человека, поэтому испытываем с тем же коэффициентом 125% по статике и проверкой плавности хода тележки по всем стыкам и стрелкам пути.

Где встречается Больницы, хосписы, реабилитационные центры, частные клиники.
Нормативы Паспорт и РЭ изготовителя, РД 10-525-03
Испытательная нагрузка Статика 125% от номинала по паспорту изготовителя
Параметры Палаты, ванные комнаты, переходы — потолочное крепление
⚠ Точки износа: Стыки и стрелки путиХод тележкиАнкеры в перекрытии
Нормативная база

6 документов, по которым нас принимают Ростехнадзор, ГИТ и МЧС

Прямые формулировки из действующих ФНП, РД и ГОСТов. Каждый протокол — со ссылками на конкретные пункты. Это даёт юридическую силу: инспектор и суд принимают наши выводы без дополнительных экспертиз.

ФНП ПС · приказ № 461

Правила безопасности ОПО с подъёмными сооружениями (действуют до 01.09.2032, ред. приказа № 129 от 16.04.2026)

«П. 171: статические испытания — нагрузкой 125% от грузоподъёмности (фасадные подъёмники — 200%). П. 179: динамические — 110%, не менее трёх циклов. П. 165: частичное техосвидетельствование — не реже 1 раза в 12 месяцев, полное (с испытаниями) — не реже 1 раза в 3 года.»

Зачем: Главный документ для монорельсов с электроталями и рельсовых путей подвесных ПС — по нему принимает Ростехнадзор.

РД 10-525-03

Рекомендации по проведению испытаний грузоподъёмных машин

«Статические испытания проводятся нагрузкой, равной 125% от номинальной грузоподъёмности, с удержанием не менее 10 минут; остаточная деформация не допускается.»

Зачем: Методическая основа протокола: схемы нагружения, контрольные точки, критерии — в том числе для талей, выведенных из-под ФНП.

ГОСТ EN 795-2019

СИЗ от падения с высоты. Устройства анкерные (введён 01.09.2020 взамен EN 795-2014)

«П. 3.2.4: анкерное устройство типа D — жёсткая анкерная линия (направляющая, отклонение от горизонтали до 15°). Несущие элементы типа D должны выдерживать статическую нагрузку 12 кН с выдержкой 3 минуты (метод 5.6.4.1). Смонтированные точки проверяются по документации изготовителя.»

Зачем: Норматив для анкерных монорельсов промальпа — без него протокол не примет инспектор по охране труда.

ПОТ 782н

Правила по охране труда при работе на высоте (действуют до 01.09.2031, продлены приказом № 287н от 29.04.2025)

«П. 123: работодатель обязан организовать регулярную проверку исправности систем обеспечения безопасности по эксплуатационной документации изготовителя. П. 129: анкерные устройства подлежат обязательной сертификации. Периодическая проверка анкерных устройств — не реже 1 раза в 12 месяцев компетентным лицом (ГОСТ Р ЕН 365-2010, п. 4.4).»

Зачем: Обязателен для всех работ промальпа — проверяет ГИТ при несчастных случаях.

ФЗ-116

О промышленной безопасности опасных производственных объектов

«Ст. 9: организация, эксплуатирующая ОПО, обязана обеспечивать проведение экспертизы промышленной безопасности и диагностики сооружений и технических устройств в установленные сроки.»

Зачем: Основание ответственности владельца: штрафы и приостановка эксплуатации за просроченные испытания.

СП 20.13330.2016

Нагрузки и воздействия — предельные прогибы (табл. Д.1, в ред. Изм. № 3)

«Предельный вертикальный прогиб балок подвесных путей с тельферами и подвесными кранами, управляемыми с пола, — l/300 (или a/150); для кранов, управляемых из кабины, — от l/400 до l/600 в зависимости от группы режима работы.»

Зачем: По нему оцениваем замеренный прогиб двутавра под испытательной нагрузкой.

ФНП ПС · РД 10-525-03 · ГОСТ EN 795-2019

Какая нагрузка нужна именно вашему монорельсу

Статика прикладывается в середине пролёта (максимальный прогиб), динамика — по всей длине пути (стыки, повороты, кронштейны). Анкерные пути нагружаются в каждой точке крепления.

Тип монорельса Статика Динамика Выдержка и критерий
Монорельс с электроталью 125% 110% 10 минут; остаточная деформация не допускается, прогиб — в пределах расчётного
Монорельс с ручной талью 125% 110% 10 минут; плавный ход каретки по всей длине, исправность упоров
Анкерный путь (промальп) 5 кН/точка ход каретки Тяговая проверка каждой точки по методике изготовителя (сертификация типа D — 12 кН, 3 мин); вырыв и разрушение не допускаются
Монорельс фасадной люльки 150% 110% По ГОСТ 27372-87 (п. 2.3.2); фасадные подъёмники по ФНП — статика до 200%; проверка консолей, противовесов и креплений к парапету
Медицинский потолочный подъёмник 125% по паспорту От номинала изготовителя; плавность хода тележки по стыкам и стрелкам
Важно: если на кровле вместе с монорельсом установлены отдельные анкерные точки или гибкие анкерные линии — их испытываем тем же выездом, см. испытание анкерных устройств. Ограждения кровли проверяются по собственному нормативу ГОСТ Р 53254-2009 — это отдельная методика.
Инженерная проверка

Как мы понимаем, что прогиб в норме

Под статической нагрузкой замеряем фактический прогиб балки прогибомером и сравниваем с расчётным. Для сосредоточенной силы в середине пролёта прогиб двутавра считается по классической формуле сопромата. Если фактический прогиб больше расчётного — балка теряет жёсткость (трещина, коррозия, проседание опор), и мы это увидим до того, как монорельс уронит груз.

Предельный прогиб балок подвесных путей с тельферами — l/300 (СП 20.13330.2016, табл. Д.1); остаточная деформация после снятия нагрузки не допускается совсем. Нормативная база проверена 12.06.2026 по официальным публикациям (pravo.gov.ru).

f = P·L³ / (48·E·J)
P — испытательная нагрузка, Н L — пролёт между опорами, м E — модуль упругости стали, 2,06·10⁵ МПа J — момент инерции сечения, см⁴
Пример: двутавр 18М, таль 500 кг P = 500 × 1,25 = 625 кгс ≈ 6,25 кН · L = 3 м · J = 1290 см⁴ f ≈ 1,3 мм — при допуске l/300 = 10 мм. Запас по жёсткости ×7
Методика испытания

7 этапов — от заявки до протокола

Один монорельс до 50 м — 2–4 часа на объекте. Несколько путей в цехе или длинный анкерный путь — до 1 рабочего дня. Работаем без остановки производства.

01

Заявка и документы

Присылаете фото монорельса, длину и адрес. В течение 15 минут — смета и дата выезда. Договор — с ИП или ООО «СТАТУС КАПИТАЛ» по выбору заказчика.

⏱ 15 минут
02

Паспорт и проект

Изучаем паспорт монорельса: номинальная грузоподъёмность, схема креплений, история освидетельствований. Паспорт утерян — поможем восстановить, без него протокол неполноценен.

⏱ до выезда
03

Визуальный осмотр

Сварные швы, болты кронштейнов, коррозия закладных, износ ездовой полки. Замер геометрии: отклонение от прямолинейности — не более 1/1000 длины. Фотофиксация всех узлов.

⏱ 30-60 минут
04

Проверка каретки

Свободный ход по всей длине без заеданий на стыках и поворотах, концевые упоры с обеих сторон, стопорные устройства, ролики, крюковая подвеска тали.

⏱ 20-30 минут
05

Статическое испытание

Груз 125% от номинала в середине пролёта (анкерный путь — тяговая проверка каждой точки по методике изготовителя), выдержка 10 минут. Замер прогиба прогибомером, контроль остаточной деформации после снятия — не допускается.

⏱ по точкам пути
06

Динамическое испытание

Перемещение груза 110% от номинала по всей длине монорельса: проверяем поведение креплений в движении, проход каретки через кронштейны, работу тормозов тали.

⏱ 2-3 прохода
07

Протокол и шильда

Протокол с печатью ИЛ-1209, акт освидетельствования, запись в паспорт, дефектная ведомость (если есть замечания) и бирка с датой следующего испытания на самом монорельсе.

⏱ 5 раб. дней
Что в протоколе

7 разделов — чтобы протокол приняли с первого раза

  • 1. Заголовок. Реквизиты лаборатории ИЛ-1209, область аккредитации, подписи и оттиск печати.
  • 2. Объект. Адрес, тип и назначение монорельса, заводской номер по паспорту, длина пути, число кронштейнов, фотофиксация.
  • 3. Нормативная база. ФНП ПС (приказ № 461), РД 10-525-03, для анкерных путей — ГОСТ EN 795 и Правила по охране труда при работе на высоте.
  • 4. Методика. Схема нагружения с контрольными точками, расчёт испытательных нагрузок, оборудование (поверенные грузы, динамометры, прогибомеры с номерами свидетельств).
  • 5. Таблица результатов. По каждой контрольной точке: нагрузка, замеренный прогиб, остаточная деформация, ход каретки, заключение.
  • 6. Фотоотчёт. Общие виды пути, узлы креплений, моменты нагружения, выявленные дефекты с привязкой по длине.
  • 7. Заключение. Соответствует/не соответствует, запись в паспорт монорельса, дата следующего испытания, рекомендации.
ПРОТОКОЛ ИСПЫТАНИЙ № ___ ИЛ-1209
Объект:Монорельс, 24 пог. м
Дата:__ . __ . 2026
Норматив:ФНП ПС · РД 10-525-03
Статика:125% · 10 мин
Динамика:110% · весь путь
Заключение:Соответствует
ИЛ-1209 · СДС АСК
FAQ для заводов, УК и промальп-компаний

12 частых вопросов

Что такое монорельс и зачем его испытывать?

Монорельс — двутавровая балка (10–36М) или специальная направляющая, закреплённая к перекрытию, парапету или консолям. По ней движется каретка тали, страховочной системы альпиниста или подвес люльки. Испытание подтверждает прочность балки и кронштейнов, надёжность креплений к перекрытию, безопасность стыков секций и исправность концевых упоров. Грузоподъёмные монорельсы — подъёмные сооружения по ФЗ-116: без актуального протокола их эксплуатация запрещена, а анкерные пути без испытаний не допускают альпинистов к работе.

По каким нормативам испытываются монорельсы?

Для монорельсов с электроталями и рельсовых путей подвесных ПС — ФНП «Правила безопасности ОПО, на которых используются подъёмные сооружения» (приказ Ростехнадзора № 461 от 26.11.2020, действуют до 01.09.2032) и методика РД 10-525-03. Для анкерных монорельсов промальпа — ГОСТ EN 795-2019 (жёсткая анкерная линия — тип D), Правила по охране труда при работе на высоте (приказ № 782н, действуют до 01.09.2031) и ГОСТ Р ЕН 365-2010 (периодичность проверок). Прогибы балки оцениваем по СП 20.13330.2016 (табл. Д.1). В протоколе всегда указаны конкретные пункты применённых нормативов в действующих редакциях.

Какая нагрузка применяется при испытании?

Зависит от типа монорельса. Грузовые монорельсы с талью: статическое испытание — 125% от номинальной грузоподъёмности с выдержкой не менее 10 минут (ФНП п. 171, РД 10-525-03), динамическое — 110% с перемещением груза по всей длине пути (ФНП п. 179). Люльки и их подвесные пути — статика 150% по ГОСТ 27372-87. Анкерные пути для страховки альпинистов: тяговая проверка каждой точки крепления по методике изготовителя (как правило, 5 кН); сертификационная прочность анкерной линии типа D — 12 кН. Контрольные точки — середины пролётов (максимальный прогиб) и зоны кронштейнов (максимальные усилия на крепёж).

Как часто нужно испытывать монорельс?

Для подъёмных сооружений под ФНП № 461: частичное техническое освидетельствование (осмотр без испытаний) — не реже 1 раза в 12 месяцев, полное (со статикой и динамикой) — не реже 1 раза в 3 года (п. 165). Тали и кран-балки, выведенные из-под ФНП, проверяются по руководству изготовителя — обычно ежегодно. Анкерные пути промальпа — периодическая проверка компетентным лицом не реже 1 раза в 12 месяцев (ГОСТ Р ЕН 365-2010, п. 4.4). После монтажа — обязательные приёмочные испытания до ввода. Внеочередные — после ремонта, реконструкции, замены тали или каретки, а также при подозрении на повреждение (удар, перегруз, пожар). Медицинские потолочные подъёмники — по паспорту изготовителя.

Нужно ли регистрировать монорельс в Ростехнадзоре?

С 1 сентября 2024 года (приказ Ростехнадзора № 16 от 22.01.2024) требования ФНП не распространяются на краны мостового типа и консольные краны грузоподъёмностью до 10 т, управляемые с пола, — а ручные тали были вне ФНП изначально. Такие монорельсы не подлежат учёту в Ростехнадзоре, но техническое освидетельствование и испытания по руководству изготовителя остаются обязательными — за их отсутствие отвечает владелец. Электротали свыше 10 т и пути на опасных производственных объектах — под полным действием ФНП. Пришлите паспорт монорельса или фото шильды — подскажем точно по вашему случаю.

Испытываете монорельсы на кровлях и фасадах?

Да. Анкерные монорельсы на кровлях, парапетные и консольные пути фасадных люлек, направляющие систем обслуживания фасадов (СОФ/BMU) — наш основной профиль наряду с цеховыми путями. Работаем на любой высоте: у инженеров — допуски к работам на высоте, страховочные системы и поверенное оборудование, которое поднимается на кровлю без крана. Высотные ЖК, БЦ, гостиницы — типовые объекты лаборатории с 2013 года.

Проверяете ли каретки и подвижные элементы?

Да, это обязательная часть методики. Проверяем плавность хода каретки по всей длине пути, отсутствие заеданий на стыках и поворотах, работу стопорных механизмов и концевых упоров, состояние роликов и крюковой подвески тали. Для анкерных путей дополнительно — свободный проход каретки через промежуточные кронштейны: если каретка «спотыкается», альпинист в момент рывка может остаться без страховки именно там.

Что делать, если монорельс не прошёл испытание?

Эксплуатация запрещается до устранения дефектов. Выдаём дефектную ведомость с конкретикой: какой узел, какой дефект, как устранять (затяжка с контролем момента, замена анкеров, переварка шва, замена секции). После ремонта проводим повторное испытание — только дефектных узлов, а не всего пути, это существенно дешевле. Протокол с положительным заключением выдаём после повторного теста. Типичные дефекты: ослабшие болты кронштейнов после вибрации, коррозия закладных, износ ездовой полки двутавра.

Принимают ли ваши протоколы Ростехнадзор и инспекции?

Да. Мы — испытательная лаборатория ИЛ-1209. Протоколы принимают Ростехнадзор, Государственная инспекция труда, МЧС, технадзор заказчика и суды; протоколы подходят для получения ЗОС. В каждом протоколе — ссылки на конкретные пункты нормативов, данные поверенного оборудования и фотофиксация: инспектору не к чему придраться.

Сколько времени занимает испытание?

Один монорельс длиной до 50 м — 2–4 часа на объекте. Длинные анкерные пути (100–200 м) или несколько путей в цехе — до 1 рабочего дня. Протокол с печатью ИЛ-1209 готовим за 5 рабочих дней; при предписании с коротким сроком — выезд в день обращения по Москве и ближнему МО, протокол за 2–3 дня. Работаем без остановки производства: согласуем окна, испытываем участками.

Какие документы я получу после испытаний?

Полный пакет: протокол статических и динамических испытаний с замерами по каждой контрольной точке, акт технического освидетельствования, запись в паспорт монорельса (или помощь в восстановлении паспорта, если он утерян), дефектную ведомость с рекомендациями (при наличии замечаний), фотоотчёт процесса, шильду-бирку с датой и номером протокола на сам монорельс. Пакет предъявляется Ростехнадзору и ГИТ без доработок.

Сколько стоит испытание монорельса?

Стоимость считается индивидуально под ваше ТЗ — зависит от количества путей, длины, типа (цеховой с талью, анкерный, путь люльки), высоты и удалённости объекта. Скидки при нескольких путях на одном объекте. Пришлите фото монорельса, длину и адрес — пришлём КП в течение 15 минут. В цену входит всё: выезд, испытательные грузы или гидросистема, протокол, шильды, акт. Без скрытых платежей.

Протокол на ваш монорельс — за 5 рабочих дней

Выезд 2–4 часа на путь до 50 м, работаем без остановки производства. Индивидуальный расчёт под ваше ТЗ, скидки при нескольких путях на объекте.

+7 (950) 000-97-77

Никакого спама. Звоним 9:00–20:00 МСК. Главный инженер испытательной лаборатории ИЛ-1209.

Испытательная лаборатория ИЛ-1209 Рассчитайте стоимость испытаний под ваш объект
15 минут — среднее время ответа инженера
